Tijdsplanning 01-11-2020 t/m 15-04-2022
Opdrachtgever Water Maatschappij Limburg (WML)
Locatie Breehei

Een groot deel van het drinkwater voor Venray en Horst aan de Maas levert Water Maatschappij Limburg (WML) vanuit Breehei. Een natuurgebied ten zuiden van Leunen. Om dit ook de komende decennia te blijven doen, moet het karakteristieke oude pompstation uit 1960 worden vernieuwd. In opdracht van WML bouwt Stevacon nu aan twee drinkwaterkelders.

In 2015 startte Stevacon het project met de bouw van een nieuw distributiegebouw. De plek waar alle leidingen samenkomen vanuit het filtergebouw en waar vanuit het drinkwater naar de klant gaat. Twee jaar later werd een nieuw filtergebouw gebouwd. Deze tweede fase is door een collega aannemer van Stevacon gerealiseerd.

Waterdicht

In november 2020 startten de voorbereidende werkzaamheden van fase 3: de bouw van twee drinkwaterkelders en de sloop van het oude filter- en pompgebouw. Na de sloopwerkzaamheden is de bemaling geplaatst en gewerkt aan de grondverbetering. Inmiddels zijn de twee geschakelde drinkwaterkelders gereed. Ze liggen deels ondergronds en hebben beiden een geschakelde voorruimte. Van daaruit kunnen bijvoorbeeld drinkwater monsters worden genomen.

Stevacon heeft de kelders nu onder water gezet om op waterdichtheid te testen. Zijn ze waterdicht, dan worden de kelders schoongemaakt en ingespoten met een desinfectiemiddel. Een net zo belangrijk onderdeel. Hierna worden de kelders met drinkwater gevuld en worden monsters genomen. Zijn de watermonsters goed? Dan worden de kelders in gebruik genomen.

Sleutelklaar opleveren

Iets waterdicht maken is altijd een uitdaging. Maar het meest interessante is volgens Heinz Goddery, sr. projectleider, het sleutelklaar opleveren. “Naast ons eigen betonwerk zorgen we voor alle automatisering, het benodigde elektrawerk en alle werktuigbouwkundige werkzaamheden, zoals het plaatsen van pompen en het aanleggen van leidingen. Daarvoor werken we nauw samen met drie vaste partners.”

Als alles volgens plan verloopt, levert Stevacon dit project in maart/april 2022 op. Ongeveer vijf maanden eerder dan de contractuele datum van 31 augustus 2022.

Feitjes

  • Zo’n 13 mensen van Stevacon werken aan dit project: de sr. projectleider, de werkvoorbereider, de uitvoerder en 8 tot 10 mensen op het werk zelf
  • Inhoud per drinkwaterkelder 2.700 m3
  • Grond ontgraven ca 7200 m3
  • Grondverbetering ca 4500 m3
  • Totaal 1600 m3 beton verwerkt
  • Type beton C30/37 XC4
  • Totaal 180 ton wapening
  • Nodulair Gietijzer rond 500 150 m1
  • Gietijzeren schuifafsluiters 5 st rond 500
  • Gietijzeren hulpstukken ca. 20 ton
  • Electra buis en bekabeling 1500 m1

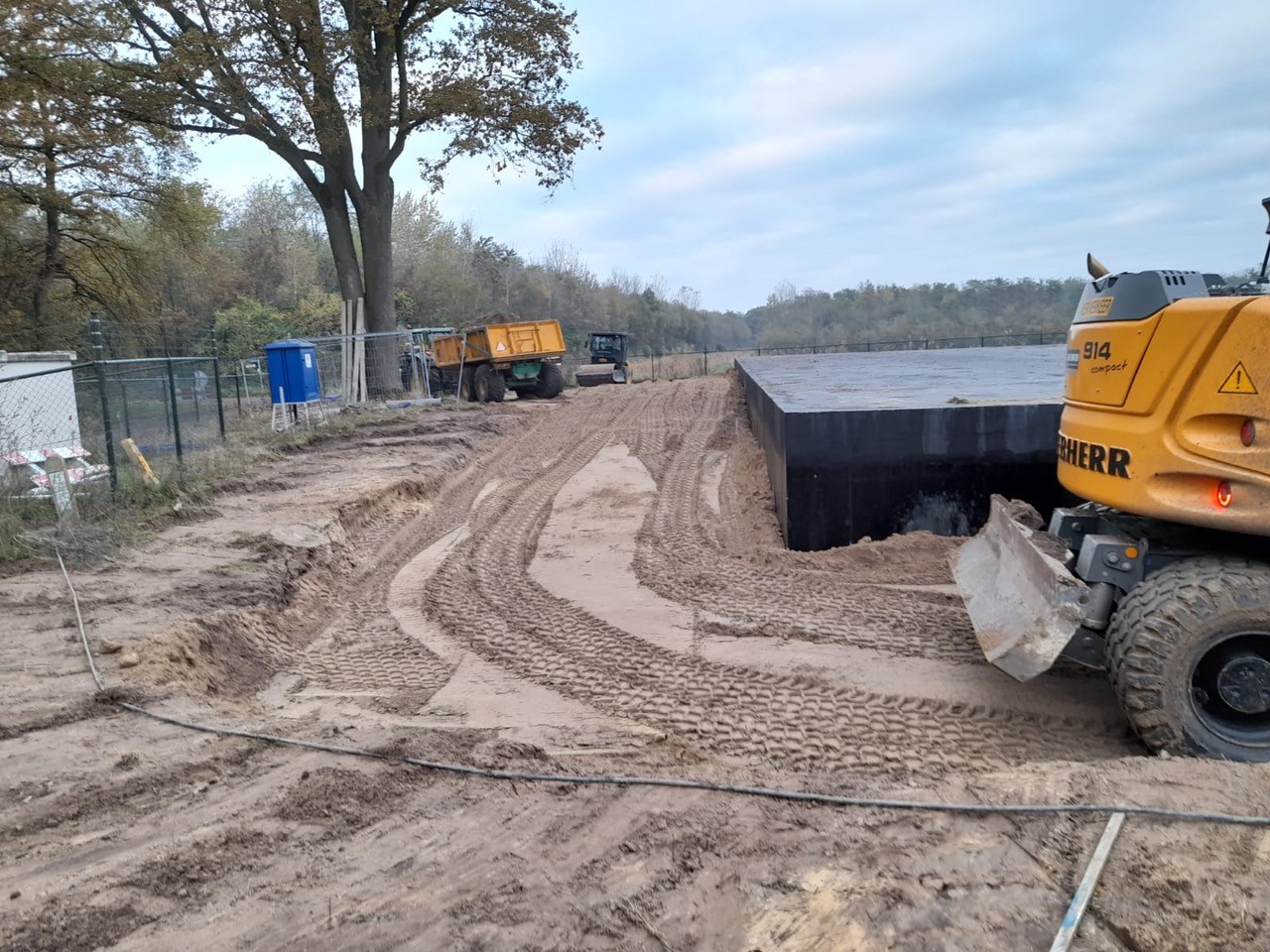

  • WML Breehei 2

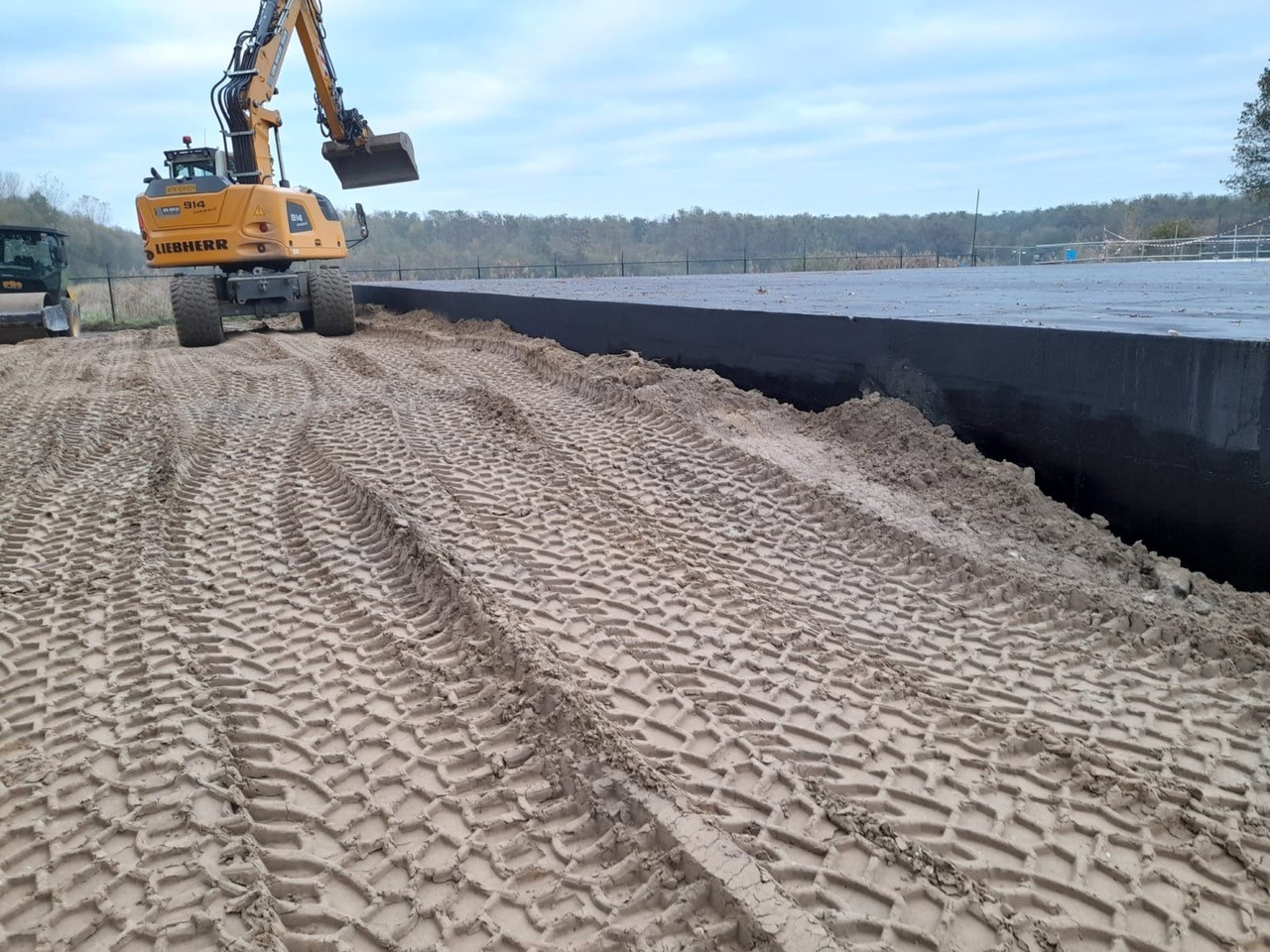

  • WML Breehei 3

  • WML Breehei 1
  • WML Leunen3

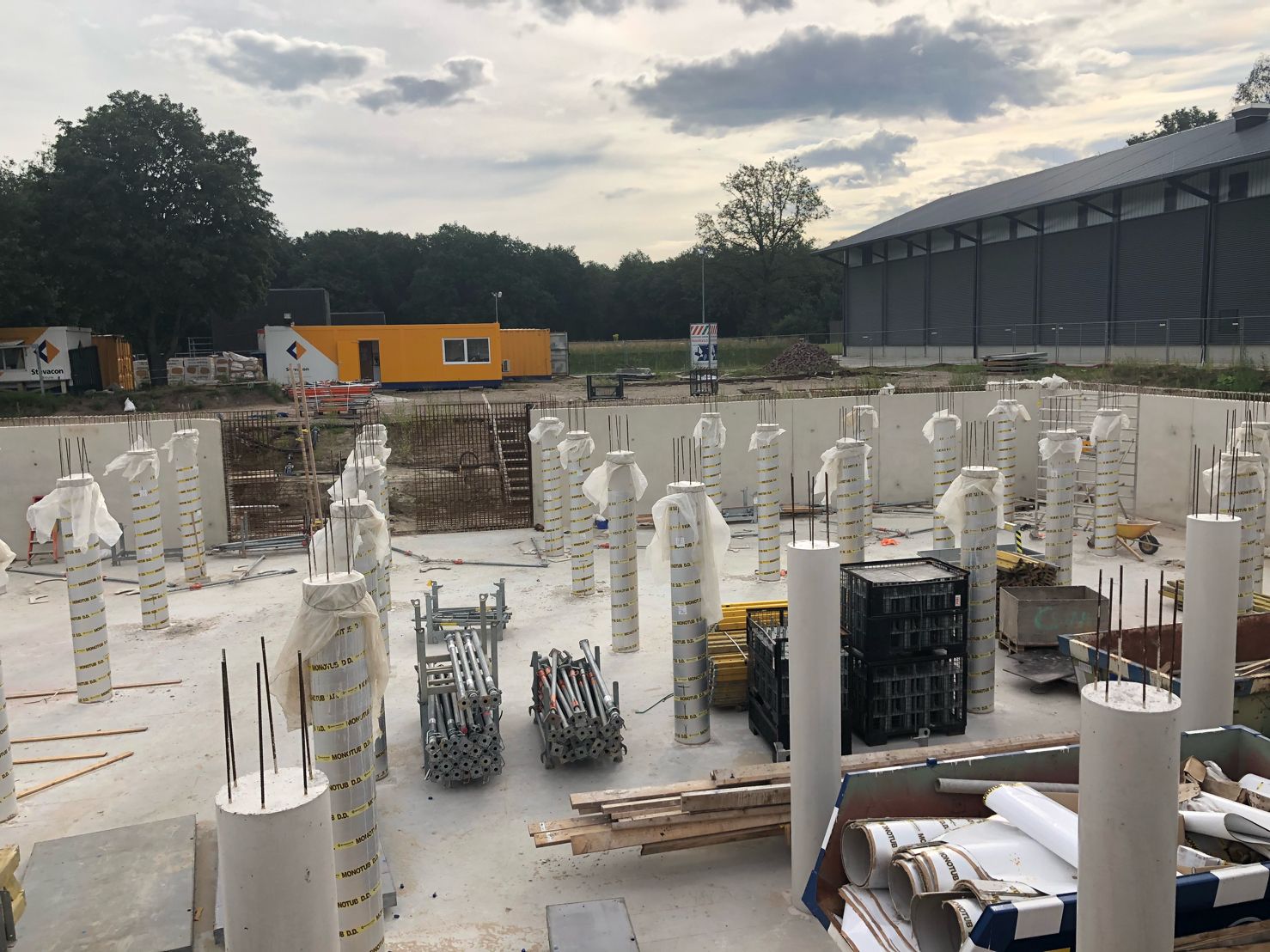

  • WML Leunen

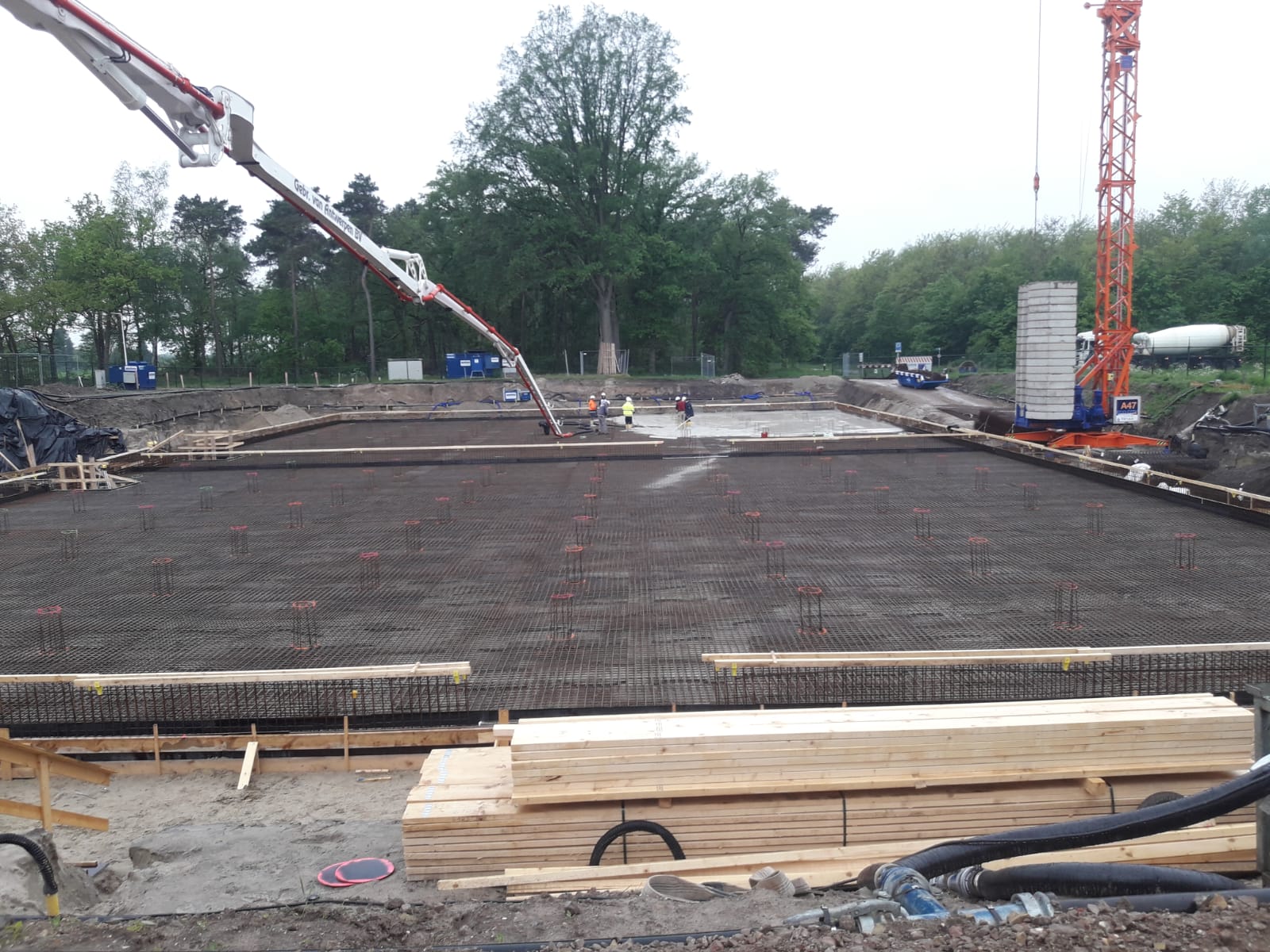

  • WML Leunen2
